1100kV 交流特高压输变电工程苏通GIL综合管廊工程

1100kV 交流特高压输变电工程苏通GIL综合管廊工程

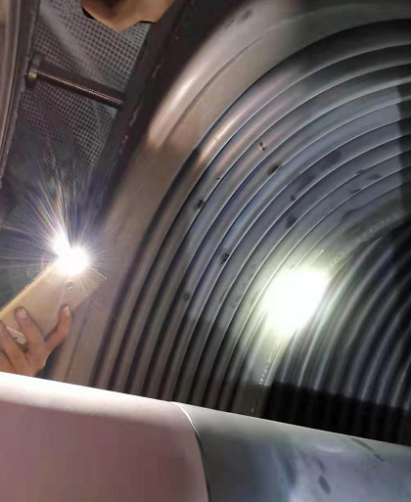

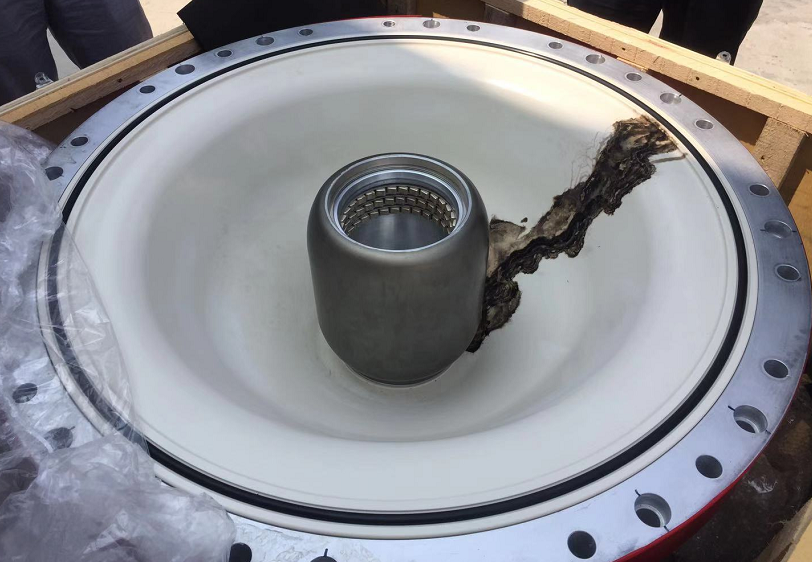

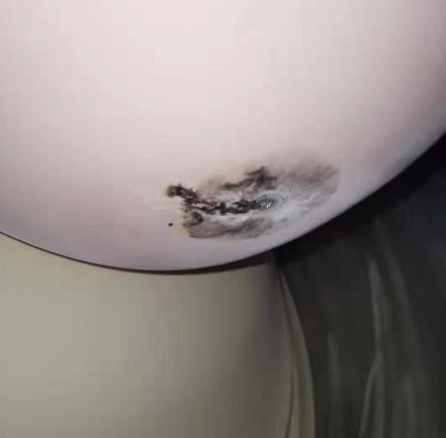

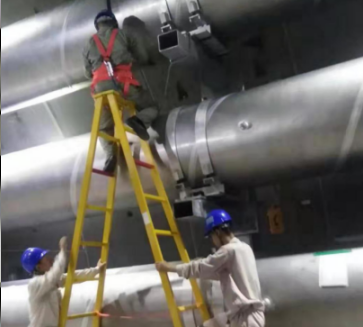

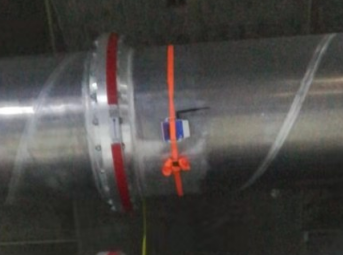

苏通GIL管廊工程1100kV GIL耐压试验过程中的击穿定位试验辅助工作,包括专用设备、编制试验方案、现场勘查、设备材料准备、试验仪器仪表及工器具准备、人员安排、设备培训等工作。面对苛刻的现场条件,我司人员不畏艰辛、克服重重困难,于2019年8月26日前圆满完成了苏通工程2回6相1100kVGIL耐压试验中的击穿定位试验辅助工作,并在泰吴I线的A相和C相GIL、泰吴II线的A相GIL发生击穿时,成功锁定击穿气室,保证了开关厂家能够快速解体检修,并提出了伸缩节为信号衰减最大部位的见解,为其他定位厂家查找击穿点提供了有力的依据。
